Модернізація опалення в старих бізнес-центрах: Mycond MCU-YHE замість застарілих котелень

Уявіть типову ситуацію: ви володієте бізнес-центром у реконструйованій радянській будівлі висотою 5-6 поверхів, побудованій у 80-х роках минулого століття. На перший погляд будівля виглядає пристойно після косметичного ремонту, але реальність виявляється суворою – застарілий газовий котел 90-х років споживає на 50-70% більше газу, ніж сучасні аналоги. Централізоване опалення, яке колись було надійним, тепер або відключене, або працює з постійними перебоями. Високі стелі 3,5-4 метри створюють величезні тепловтрати, а орендарі постійно скаржаться: на верхніх поверхах задушливо від спеки (+26°C), а на нижніх – холодно (+18°C).

Подібна ситуація сьогодні типова для багатьох бізнес-центрів у Києві, Харкові, Одесі, Дніпрі та Львові. Власники стикаються з головним питанням: як модернізувати систему опалення в старій будівлі без багатомісячної зупинки роботи офісу, знизити витрати на енергію на 60-70% і отримати повну автономність від ненадійних централізованих мереж?

Тепловий насос для модернізації опалення офісних будівель Mycond MCU YHE

Модульні теплові насоси Mycond MCU-YHE — оптимальне рішення для retrofit проектів у старих БЦ. Переваги: робота з існуючими високотемпературними радіаторами (55-60°C), поетапна реконструкція без зупинки офісу (монтаж по вихідних/ночами), COP 3.42-3.65 знижує витрати на опалення на 60-75% порівняно з старими газовими котлами, модульна конструкція (до 16 блоків, 3680 кВт) легко масштабується, технологія EVI забезпечує роботу до -26°C. Середня окупність retrofit проектів: 4-6 років. Можливість отримання фінансування ЄІБ/ЄБРР/Green Climate Fund для енергомодернізації.

Чому старі бізнес-центри потребують модернізації опалення: критичні проблеми

Проблема 1: Застарілі газові/мазутні котли — споживання на 50-80% вище норми

Більшість БЦ у реконструйованих радянських будівлях досі експлуатують котли 1980-2000-х років. ККД таких котлів становить всього 65-75%, тоді як сучасні конденсаційні котли забезпечують 92-96%. Через відсутність модуляції потужності старі котли працюють у режимі "увімкнено/вимкнено", що призводить до частих циклів запуску, зниження терміну служби та додаткових витрат газу.

Витрати на ремонт застарілого обладнання сягають 5 000-15 000 € щорічно, адже запчастини стають дедалі дефіцитнішими, а кваліфікованих фахівців, які вміють працювати з цими системами, залишається все менше.

Розглянемо приклад розрахунку для БЦ площею 3500 м²:

  • Старий газовий котел 500 кВт (ККД 70%):
    • Споживання газу: 500 кВт ÷ 0.7 × 2160 год/рік (опалювальний сезон) = 1 542 857 кВт·год
    • Вартість (газ 0.40 €/м³): 1 542 857 ÷ 10 × 0.40 = 61 714 €/рік
  • Mycond MCU-YHE (COP 3.5):
    • Споживання електроенергії: 1 542 857 ÷ 3.5 = 440 816 кВт·год
    • Вартість (електро 0.14 €/кВт·год): 440 816 × 0.14 = 23 712 €/рік
  • Економія: 38 000 €/рік (62%!)

Проблема 2: Централізоване опалення — ненадійність та відсутність контролю

У багатьох старих БЦ збережено підключення до централізованих теплових мереж, що створює цілий ряд незручностей:

  • Відключення гарячої води влітку на 2-4 тижні "на профілактику", що залишає орендарів без зручностей
  • Пізнє включення опалення восени (за графіком міста, а не за реальною температурою), через що офіси залишаються холодними у жовтні
  • Аварії на теплотрасах, що призводять до відсутності опалення на 2-7 днів
  • Тарифи, які зростають на 10-20% щороку, унеможливлюють прогнозування бюджету
  • Відсутність можливості регулювати температуру поверхово, оскільки вся будівля підключена на один ввід

Рішення: автономна система Mycond MCU-YHE забезпечує повний контроль — власник БЦ сам вирішує, коли включати опалення, яку температуру підтримувати на кожному поверсі, без залежності від міських мереж.

Проблема 3: Високі тепловтрати через погану теплоізоляцію

Радянські будівлі мають свою специфіку, що впливає на енергоефективність:

  • Товсті цегляні стіни 60-80 см, але без утеплення — коефіцієнт теплопередачі k=0.9-1.2 Вт/(м²·°C), що значно вище від норми для нових будівель (0.3-0.5)
  • Старі дерев'яні вікна з одинарним склінням (замінені на склопакети лише частково)
  • Високі стелі 3.5-4.5 м збільшують об'єм приміщень на 30-50% порівняно з сучасними офісами, що вимагає більших витрат на опалення
  • Неутеплені підвали та горища призводять до втрат через підлогу/дах у межах 20-30%

Тепловий насос енергоефективне рішення для старих бізнес-центрів Mycond MCU YHE

Типові тепловтрати старих БЦ складають 120-180 Вт/м², тоді як у сучасних БЦ класу А цей показник становить лише 50-70 Вт/м². Важливо зазначити, що модульні теплові насоси MCU-YHE здатні покрити навіть такі високі тепловтрати. Однак для максимальної ефективності рекомендується спочатку провести базове утеплення (заміна вікон, утеплення фасаду) — це дозволить знизити тепловтрати на 30-40%, зменшити необхідну потужність теплового насосу і, відповідно, знизити капітальні витрати.

Проблема 4: Нерівномірний розподіл тепла по поверхах

Старі системи опалення часто влаштовані за однотрубною вертикальною схемою (стояки), що призводить до:

  • Перегріву верхніх поверхів (+25-27°C) через природний підйом тепла вгору
  • Недостатнього прогріву нижніх поверхів (+18-20°C)
  • Неможливості регулювати температуру індивідуально для кожного офісу/поверху
  • Нераціонального використання енергії: орендарі на верхніх поверхах відкривають вікна (втрати тепла), а на нижніх — включають електрообігрівачі (зайві витрати електроенергії)

Рішення Mycond MCU-YHE для модернізації опалення

Модульні теплові насоси Mycond MCU-YHE спеціально спроектовані для retrofit-проектів у старих будівлях і пропонують низку переваг:

  • Можливість роботи з існуючими високотемпературними радіаторами (55-60°C)
  • Технологія EVI (Enhanced Vapor Injection) забезпечує стабільну роботу до -26°C
  • Модульна конструкція дозволяє нарощувати потужність системи від 66 до 3680 кВт (до 16 блоків у каскаді)
  • Коефіцієнт продуктивності COP 3.42-3.65 забезпечує значно вищу енергоефективність порівняно з газовими котлами
  • Можливість встановлення без повної зупинки роботи офісу (монтаж по вихідних/ночами)

Встановлення теплових насосів Mycond MCU-YHE забезпечує не лише економію, але й повну автономність від централізованих систем. Власник бізнес-центру отримує можливість керувати кліматом у будівлі незалежно від сезону або графіка міських служб.

Тепловий насос модульний для бізнес-центрів замість газових котелень Mycond MCU YHE

Системи MCU-YHE легко інтегруються з існуючими BMS (Building Management System) через протоколи Modbus RTU/TCP або BACnet. Це забезпечує:

  • Моніторинг усіх параметрів роботи системи в реальному часі
  • Контроль температур, тисків та споживання енергії
  • Налаштування автоматичних сценаріїв роботи: передпрогрів перед робочим днем, нічний економний режим, вихідний режим

Поетапна реконструкція HVAC системи без зупинки роботи офісу

Модернізація опалення в діючому бізнес-центрі вимагає особливого підходу, щоб мінімізувати незручності для орендарів. Процес реконструкції з використанням Mycond MCU-YHE передбачає наступні етапи:

Крок 1: Енергоаудит та підготовка проекту

Перед початком робіт обов'язково проводиться енергоаудит будівлі, який дозволяє точно визначити теплові втрати, стан існуючої системи опалення та необхідну потужність нового обладнання. На основі аудиту розробляється проект реконструкції з урахуванням особливостей конкретної будівлі.

Крок 2: Вибір обладнання

Залежно від потреб будівлі, підбирається оптимальна конфігурація системи з лінійки Mycond MCU-YHE:

  • MCU066YHE — для невеликих площ або як доповнення до каскаду
  • MCU140YHE — найпопулярніший варіант для середніх БЦ
  • MCU500YHE — для великих об'єктів з високими потребами в теплі

При цьому враховується необхідність резервування потужності за схемою N+1 (один додатковий модуль для забезпечення безперебійної роботи системи навіть при виході з ладу одного блоку).

Крок 3: Підготовка та монтаж обладнання

Монтажні роботи плануються таким чином, щоб мінімізувати вплив на роботу офісу:

  • Підготовчі роботи виконуються переважно у неробочий час або у вихідні
  • Встановлення кожухотрубного теплообмінника для інтеграції з існуючою системою
  • Монтаж модульних блоків MCU-YHE на підготовлений майданчик (зазвичай на даху або в технічному приміщенні)

Особливістю модульних систем Mycond є можливість поетапного підключення: спочатку встановлюється частина системи, яка забезпечує мінімально необхідну потужність, а решта модулів додається поступово, без переривання роботи вже функціонуючої системи.

Крок 4: Електропідключення та інтеграція в існуючу систему

Для 6× MCU140YHE необхідно забезпечити електроживлення:

  • Споживання кожного блоку: ~48 кВт електричних (при повній потужності)
  • Сумарно: 6 × 48 = 288 кВт
  • З урахуванням насосів та автоматики: ~320 кВт

Якщо існуючого вводу недостатньо (старі БЦ зазвичай мають введення 250-400 кВт), проводиться узгодження з енергопостачальною компанією на збільшення потужності.

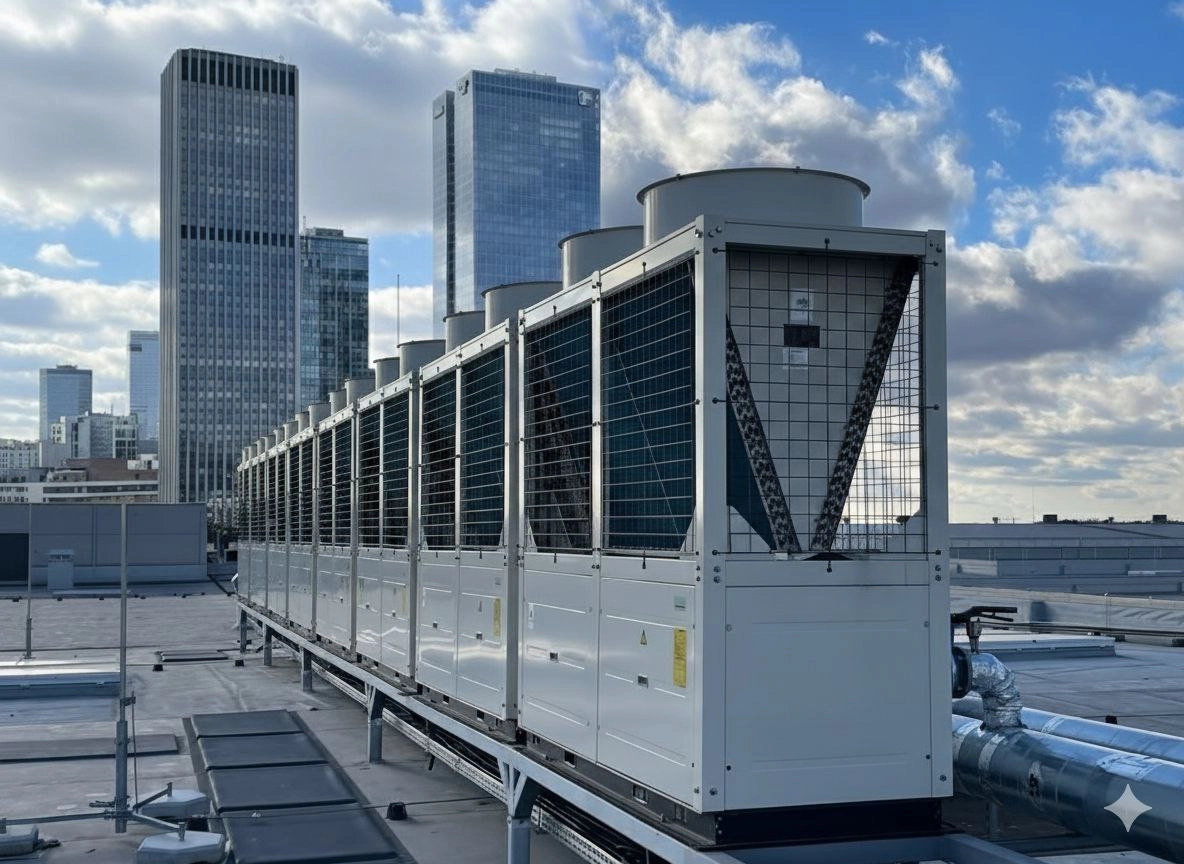

Тепловий насос модульний безперервна робота Mycond MCU YHE

Крок 5: Пусконалагоджувальні роботи

Після монтажу обладнання проводиться комплекс пусконалагоджувальних робіт:

  • Гідравлічні випробування системи (перевірка герметичності)
  • Поетапний запуск модулів MCU-YHE
  • Балансування системи по поверхах для забезпечення рівномірного розподілу тепла
  • Тестування роботи в різних режимах, включаючи максимальне навантаження
  • Навчання технічного персоналу БЦ (2-4 години) основам роботи з системою та її обслуговування

Тривалість пусконалагоджувальних робіт зазвичай складає 5-7 днів.

Економіка retrofit проектів: розрахунок окупності

Розглянемо приклад розрахунку для БЦ площею 4000 м² (5 поверхів):

Вихідні дані:

  • Старий газовий котел 600 кВт (ККД 70%, 1995 року)
  • Витрата газу: 180 000 м³/рік
  • Вартість газу: 0.45 €/м³
  • Витрати на опалення: 180 000 × 0.45 = 81 000 €/рік
  • Витрати на ремонт старого котла: 8 000 €/рік
  • Всього поточні витрати: 89 000 €/рік

Рішення: встановлення 6× MCU140YHE (1050 кВт сумарно, резерв N+1)

Нові витрати:

  • Споживання електроенергії: ~440 000 кВт·год/рік
  • Витрати на електроенергію: 440 000 × 0.14 = 61 600 €/рік
  • Технічне обслуговування: 3 500 €/рік
  • Всього нові витрати: 65 100 €/рік

Економія та окупність:

  • Річна економія: 89 000 − 65 100 = 23 900 €/рік
  • Капітальні витрати на проект: ~110 000 € (обладнання + монтаж + пусконалагодження)
  • Період окупності: 110 000 ÷ 23 900 = 4.6 року

Додаткові можливості фінансування для українських БЦ:

  • Програми ЄІБ (Європейський інвестиційний банк) з енергоефективності
  • Гранти ЄБРР на енергомодернізацію (часткове покриття витрат)
  • Green Climate Fund: пільгові кредити на проекти зі зниження викидів CO₂

Висновки: практичні кроки для старту модернізації опалення БЦ

Модульні теплові насоси Mycond MCU-YHE — це оптимальне рішення для модернізації опалення старих бізнес-центрів, особливо реконструйованих радянських будівель. Вони дозволяють:

  • Знизити витрати на опалення на 60-75% порівняно зі старими газовими котлами
  • Забезпечити автономність та незалежність від централізованих мереж
  • Провести реконструкцію без зупинки роботи офісу
  • Забезпечити рівномірний комфортний клімат на всіх поверхах будівлі

Для старту проекту з модернізації опалення рекомендуємо:

  1. Провести енергоаудит будівлі для точної оцінки тепловтрат
  2. Розробити проект retrofit з урахуванням особливостей будівлі
  3. Обрати оптимальну конфігурацію системи Mycond MCU-YHE
  4. Спланувати поетапну реконструкцію з мінімальним впливом на роботу орендарів
  5. Вивчити можливості залучення фінансування для проекту

Інвестиції в модернізацію системи опалення з використанням теплових насосів Mycond MCU-YHE — це не лише економія на енергоресурсах, але й підвищення ринкової вартості нерухомості, покращення умов для орендарів та зниження екологічного навантаження.
